一、背景與痛點:為什么老舊廠房急需改造?
隨著工業4.0和智能制造的推進,許多建于10年前的傳統廠房,其原有的弱電系統已嚴重滯后,成為制約生產效率和安全管理的瓶頸。常見痛點包括:

?網絡癱瘓頻發:原有五類線老化、帶寬不足,無法支撐AGV小車、MES系統、高清視頻回傳,導致生產數據中斷。
?監控存在盲區:模擬攝像機畫質模糊、夜視效果差、存儲時間短,且缺乏智能分析功能,安全事故難以追溯。
?信息孤島嚴重:門禁、考勤、廣播、消防等系統各自為政,數據不互通,管理效率低下。
?安全隱患突出:線路雜亂無章、機房環境惡劣、缺乏UPS保護,火災風險高,斷電即停產。
?運維成本高昂:故障定位難、備件停產、依賴人工巡檢,維護成本逐年攀升。
?改造目標:構建一張“高速、穩定、安全、智能”的融合網絡底座,實現全廠數據的實時互聯與可視化管控。

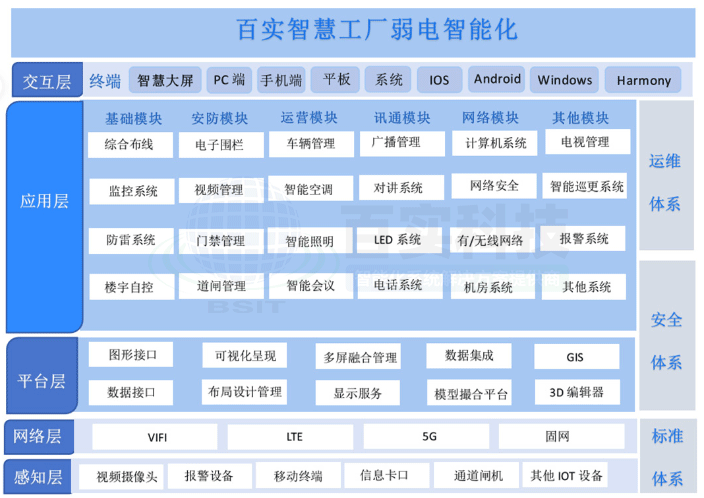

二、總體改造策略:利舊與創新并重
為避免資源浪費,本方案采取“核心重構、邊緣利舊、平滑演進”的策略:
?全面評估:對現有線纜、管路、設備進行專業檢測,標記可用、需更換及需新增部分。
?架構升級:將傳統的星型/總線型模擬架構,升級為全I(xiàn)P化、扁平化的數字架構。
?融合部署:打破子系統壁壘,通過統一管理平臺(IBMS)實現多系統聯動。
?無線補充:在布線困難區域(如高大貨架區、移動產線),采用工業Wi-Fi 6或5G專網補充覆蓋。

三、核心子系統升級詳解
1. 綜合布線系統:
主干升級:拆除老舊同軸電纜/五類線,主干鏈路升級為萬兆光纖,確保未來10年帶寬無憂。
水平布線:車間終端采用六類(Cat6)或超六類(Cat6A)屏蔽網線,有效抵抗工廠電磁干擾(EMI)。
規范整治:重新梳理橋架,實施強弱電分離(間距>30cm),所有線纜加貼機打標簽,繪制最新竣工圖紙。
2. 視頻監控升級:
前端替換:將模擬攝像頭全部替換為400萬/800萬像素高清網絡攝像機(IPC),關鍵點位支持星光級夜視。
AI賦能:引入AI算法盒子,實現安全帽佩戴檢測、煙火識別、人員入侵報警、通道占用檢測等功能,變被動監控為主動預警。
存儲優化:采用NVR+云存儲混合模式,重要錄像保存90天以上,支持秒級檢索與回放。
3. 工業無線網絡覆蓋:
場景化部署:
固定工位:有線為主,無線為輔。
移動設備:部署工業級Wi-Fi 6 AP,支持毫秒級無縫漫游,確保AGV不掉線、不撞車。
高大倉庫:采用定向天線或吸頂AP,解決金屬貨架信號屏蔽問題。
網絡隔離:劃分生產網、辦公網、訪客網、物聯網專用VLAN,保障核心業務安全。
4. 一卡通與門禁系統:
生物識別:核心區域(如?;穾臁⒎?wù)器房)升級為人臉識別+指紋雙因子認證。
聯動控制:門禁系統與消防系統聯動(火警自動開門),與考勤系統打通(刷卡即考勤),與訪客系統對接(二維碼臨時授權)。
防靜電集成:在電子廠房,門禁可集成靜電測試模塊,測試合格方可通行。
5. 公共廣播與會議系統:
IP網絡化:將傳統模擬廣播升級為IP網絡廣播,支持分區播放、定點喊話、背景音樂與消防強切。
應急聯動:發生緊急情況時,系統自動切斷背景音樂,播放疏散指令,并聯動視頻監控系統彈出對應畫面。
遠程會議:在會議室部署高清視頻會議終端,支持遠程協作與生產調度。
6. 機房與環境動力監控:
標準化改造:清理雜物,安裝防靜電地板、微模塊機柜、精密空調。
動環監控:部署傳感器實時監測溫濕度、漏水、煙感、UPS狀態、配電電壓,異常時通過電話/短信/APP多重報警。
UPS擴容:根據新負載計算,配置在線式UPS,確保斷電后核心系統續航2-4小時。
四、實施步驟與風險控制
為確保改造期間不影響正常生產,我們將采取“分區分時、夜間施工、割接演練”的實施方針:
第一階段:勘測設計,現場摸排、需求確認、方案深化、圖紙繪制,詳細記錄現狀,制定備用方案。
第二階段:基礎施工,橋架整理、新管線敷設(不影響舊系統運行),避開生產高峰,做好防塵防護。
第三階段:設備安裝,新設備上架、調試,舊系統并行運行,建立臨時過渡網絡,確保業務不中斷。
第四階段:割接上線,選擇周末或夜間窗口期,進行系統切換,提前備份數據,準備回退預案,技術人員全程值守。
第五階段:驗收培訓,系統聯調、壓力測試、操作培訓、文檔移交,提供至少1個月的陪跑服務,快速響應初期問題。
五、改造后的預期價值
?生產效率提升:網絡延遲降低90%,數據傳輸實時準確,支撐MES/ERP系統高效運行。
?安全管理升級:實現全天候智能預警,事故響應時間從“分鐘級”縮短至“秒級”。
?運維成本下降:故障定位時間縮短70%,人力巡檢成本降低,設備壽命延長。
?決策科學化:通過大數據看板,管理者可實時掌握全廠人、機、料、法、環狀態,輔助科學決策。
?資產增值:現代化的基礎設施提升廠房形象,有利于通過高端客戶驗廠及政府項目申報。
廠房弱電改造不是簡單的設備更換,而是一次管理模式的革新和生產力的釋放。通過科學規劃、專業實施,老舊廠房完全可以煥發出新的生機,成為具備競爭力的“智慧工廠”。
